海口主城区全部恢复供电 文昌各市县加紧抢修

2014年09月19日 08:50 来源:南海网 参与互动(0)
海口主城区全部恢复供电文昌各市县加紧抢修
海口供电局工作人员在抢修海口城区的电缆。(通讯员 钟巍巍 摄)
海口供电局工人在35千伏桂演线抢修现场抢修。(海口供电局供图)

  海南灾后电力恢复有力推进,截止9月18日,海口城区已经全部恢复送电,抢修工作向乡镇延伸,文昌、澄迈、临高、儋州、定安等其他受灾市县也在加紧抢修,电力负荷都已回升过半。

  在2000多名电力抢修工人的奋力抢修下,省会海口受灾电力设施快速恢复,截止18日13时,最后3个泡水停电小区恢复送电,标志着此次风灾中停电的200多个用户小区已经全部恢复供电。18日中午,因停电停运的10kV线路中,9座加油站也已恢复供电。海口最高负荷也已升至89万千瓦,已恢复至灾前水平近九成。

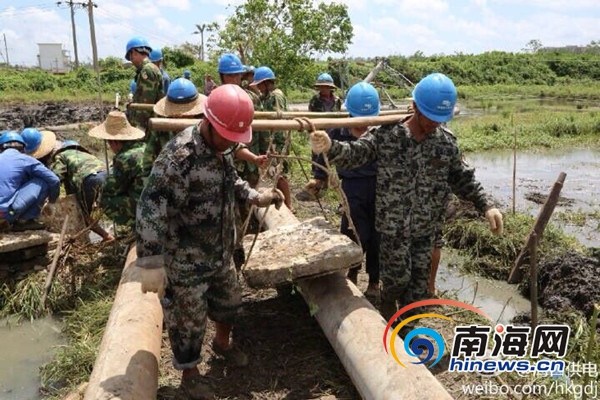

  主城区基本恢复供电后,海口电力抢修工作已转向乡镇。记者在35千伏桂演线抢修现场看到,该线路因1基电杆倒塌,数基倾斜,造成35千伏演丰变电站失压,致使演丰镇及北港岛近万名客户停电。100多名抢修人员正在现场进行抢修,因工作环境恶劣,导致两台挖掘机深陷泥潭,抢修工作难度较大。由于野外施工条件复杂,海口电力抢修工作还将持续1至2天。

  截止9月18日17时,海南电网10kV及以上主网线路大部分已恢复,220kV线路全部恢复,110kV线路3条未恢复,35kV线路2条未恢复,10kV线路83条未恢复;因风停运的6座110kV变电站已全部恢复,35kV变电站还有2座未恢复。台风后海南电网最高负荷达到265.7万千瓦,恢复到灾前最高负荷的88%。

  除海口外,北部和西部市县供电也不同程度受损,电力抢修工作同时在这些地区展开,截至记者发稿时,在未恢复的10kV线路中文昌有26条、临高20条、儋州12条、定安8条、澄迈6条、屯昌2条、五指山1条。记者 李晓梅

【编辑:叶攀】

>国内新闻精选:


本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
[网上传播视听节目许可证(0106168)] [京ICP证040655号] [京公网安备:110102003042-1] [京ICP备05004340号-1] 总机:86-10-87826688

Copyright ©1999-2024 chinanews.com. All Rights Reserved
