北京规模最大热电中心发电供热 将大幅度减排(图)

2014年11月06日 09:27 来源:新京报 参与互动(0)

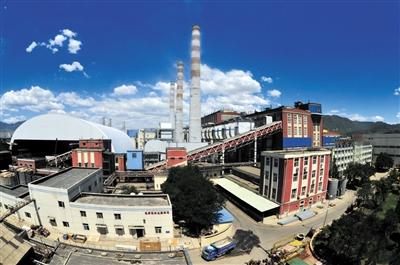

西北热电中心高井燃气热电厂厂房,今冬将为40万户居民供暖。

西北热电中心高井燃煤电厂厂房,目前燃煤机组已停运。

  历时28个月的建设,京城规模最大、投资最大的热电中心西北热电中心昨日正式投入运行。

  据了解,西北热电中心建成后的发电能力为270万千瓦,年发电量达120亿度,占北京全社会用电量的八分之一;供热能力3600万平方米,可为北京西部地区40万用户和居民提供供热保障。

  替代燃煤热电厂大幅度减排

  据介绍,位于石景山区高井的西北热电中心,在北京四座热电中心中规模最大、投资最大,是北京供热发电的重要源点,其主体工程和配套工程的总投资合计180亿元。新建6台35万千瓦级燃气热电机组,配套工程燃气管线16公里,热力管线10公里,电力线路106公里,220千伏变电站3座。

  西北热电中心的发电能力达270万千瓦,年发电量达120亿度,占北京全社会用电量的八分之一;供热能力3600万平方米,从石景山、海淀到西城,可为北京西部地区40万用户和居民提供供热保障。

  西北热电中心投运后,将替代高井和石景山燃煤热电厂,实现压减燃煤550万吨,占全市1300万吨压煤任务的42%,相比现有的燃煤机组污染物排放,每年可净减少二氧化硫排放3750吨,净减少氮氧化物排放7125吨,净减少粉尘排放1125吨。

  记者了解到,11月15日北京市将进入正式供暖期,从10月底开始,市热力集团就进入到用能方式切换阶段,西北热电中心也接受投产后的首个供暖季的检验。

  四大热电中心后年全面建成

  长期以来,北京本地电力支撑和热力供应来自燃煤热电厂和燃气热电厂。而数据显示,未来一段时期内,北京每年新增建筑面积约4000万平方米,用电需求仍将保持每年7%左右的增长。四大热电中心的建设,可有效缓解供热瓶颈,增强本地的电源支撑。

  据了解,除西北热电中心外,东北热电中心预计今年底全面建成,东南热电中心三期燃机工程正在开展前期工作,西南热电中心燃气机组已于2013年初投产。到2016年,四大热电中心建成、燃煤电厂关停后,可直接消减电厂燃煤920万吨,对控制PM2.5、改善空气质量贡献显著。

  北京市副市长张工表示,西北热电中心正式投运后,下一个聚焦点就是东北热电中心,要力争年底前东北热电中心京能高安屯电厂正常投运,明年一季度东北热电中心国华电厂投运。

  ■ 链接

  西北热电中心5大意义

  ●西北热电中心的建成,比原燃煤电厂发电机组发电能力翻了一倍,使这个特大型城市未来电源支撑点更加坚实。

  ●西北热电中心支撑北京西部地区3600万平方米的供暖,是重要的惠民工程。对于北京城市化快速发展,特别是西部规划地区的快速发展,保障城市日益增长的供暖面积提供了有力的支撑。

  ●作为全市能源结构调整和能源区域布局调整的重大举措,西北热电中心全部改成燃气机组之后,将压减550万吨燃煤。同时在二氧化硫、氮氧化物和粉尘方面的环保的作用也日益彰显,是重要的环境治理工程。

  ●此前燃煤热电厂所需550万吨燃煤,都要用铁路从山西、内蒙古运过来,西北热电中心能源结构调整,缓解了北京铁路运力的紧张状况,对北京的产业结构、能源资源结构清洁化、新型化起到支持作用。

  ●西北热电中心对于在“十三五”大力度实施首钢地区“西部综合商业服务区”的建设,提供了能源保障基础。

  ■ 探访

  厂区装消音设施噪声仅55分贝

  昨日,新京报记者走进高井燃气热电厂,厂区内没有冒着白烟的高大烟囱,也听不到设备机器运行的轰鸣声音,看到的是色彩丰富的外观设计,现代化厂房与周围的环境和谐融为一体。

  “机力通风冷却塔可是整个厂区里最像传统工厂的地方,因为这里原本是产生噪声最大的位置,因为加装了挡音设施,震耳欲聋的声音被挡在里面。”该厂环保专工吴尚平指着挡音墙上的金属小孔说,这种设计采用了多孔吸音板,可以有效降低流水和进风所产生的噪声。

  据介绍,高井燃机项目为目前国内环评达标最严格的城市燃机热电项目,为优化噪声治理设计,该厂利用国际流行的噪声预测软件CadnaA对厂区声场分布进行了模拟,对不同区域进行了分功能、差异化的降噪治理方案。在这里,没有传统的高烟囱,取而代之的是与环境融为一体的新型烟囱,并都加装了消音设施,吸音板、挡音墙被做成了建筑立面装饰,这些都得益于有别于传统的环保设计理念。在高井热电厂厂区里,实测仅55分贝左右的噪声。

  ■ 揭秘

  定向爆破施工热力管线穿山送热

  据了解,西北热电中心配套工程的建设艰辛复杂,其中以热力送出穿越四平山工程最具代表性。该工程起点为高井电厂和京西电厂,穿四平山,终点为阜石路,穿山段达近1.8公里。该穿山工程采用定向爆破的工艺,是热力管线建设的一大创新。

  据介绍,由于穿山隧道不具备自然通风的条件,所以在隧道进山口、出山口和折点上方设计了大型强制通风设备,并在这三处配建了管理用房,首次实现了热力隧道内强制通风,并引入了动力电,安装了照明设备,为未来的管理工作创造了良好的条件。

  由于项目实施地点位于石景山区,管线周边有大量的民房。集团公司为了确保居民的安全,在爆破施工时不仅进行了振动监测,还对距离较近的大量居民楼做了楼体的检测和监测,确保民宅不发生问题。同时,在工地采取了一系列措施,安装了声屏障、风机消音罩、搅拌站的封闭,减小对居民的干扰。

  ■ 延展

  APEC能源保障“不要花架子”

  在昨日的APEC会议能源运行保障会上,张工表示,各相关部门和企业按照全市总体部署,扎实做好每项工作的同时,要加强问题隐患的预判,提前做好预防。各类应急抢险队伍要做实,不要花架子,确保处置突发事件的反应能力和处理的效果。各个部门在应急值守过程中,要及时发现及时报告。

  北京市发展和改革委员会副主任刘印春表示,按照市政府APEC会议期间空气质量保障方案要求,市发改委等部门安排华能电厂2台燃煤机组运行、2台停运,石景山电厂2台燃煤机组运行、2台停运,国华电厂2台燃煤机组运行,同时通过加强运行管理,在确保达标排放的基础上,减少30%以上的污染物排放。如果会议期间出现不利气象条件,北京还将采取临时措施进一步压减燃煤、降低燃煤机组运行时间和负荷。

  本版采写/新京报记者 邓琦 本版图片/北京市发改委供图、高井热电厂供图

【编辑:刘彦领】

>社会新闻精选:


本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
[网上传播视听节目许可证(0106168)] [京ICP证040655号] [京公网安备:110102003042-1] [京ICP备05004340号-1] 总机:86-10-87826688

Copyright ©1999-2024 chinanews.com. All Rights Reserved
